Neubau einer barrierefreien WC-Anlage im Gewerbebereich
Projektbeschreibung
Im Jahr 2020 wurde innerhalb eines bestehenden Gewerbegebäudes eine neue barrierefreie WC-Anlage hergestellt. Die Anlage wurde einschließlich der erforderlichen Trockenbauwände, Boden- und Wandaufbauten, Abdichtungs- und Fliesenarbeiten sowie der vollständigen Sanitär- und Endmontage neu aufgebaut. Ziel war eine funktionale, rollstuhlgerechte und gesetzeskonforme Ausführung innerhalb einer besonders kurzen Bauzeit.
Technische Daten
Projektart
Neubau einer barrierefreien WC-Anlage im Bestand
Ort
Saint-Denis, La Réunion
Objekt
Gewerbegebäude
Ausführung
2020
Bauzeit
5 Tage
Leistungsumfang
- Rückbau des vorhandenen Bodenbelags

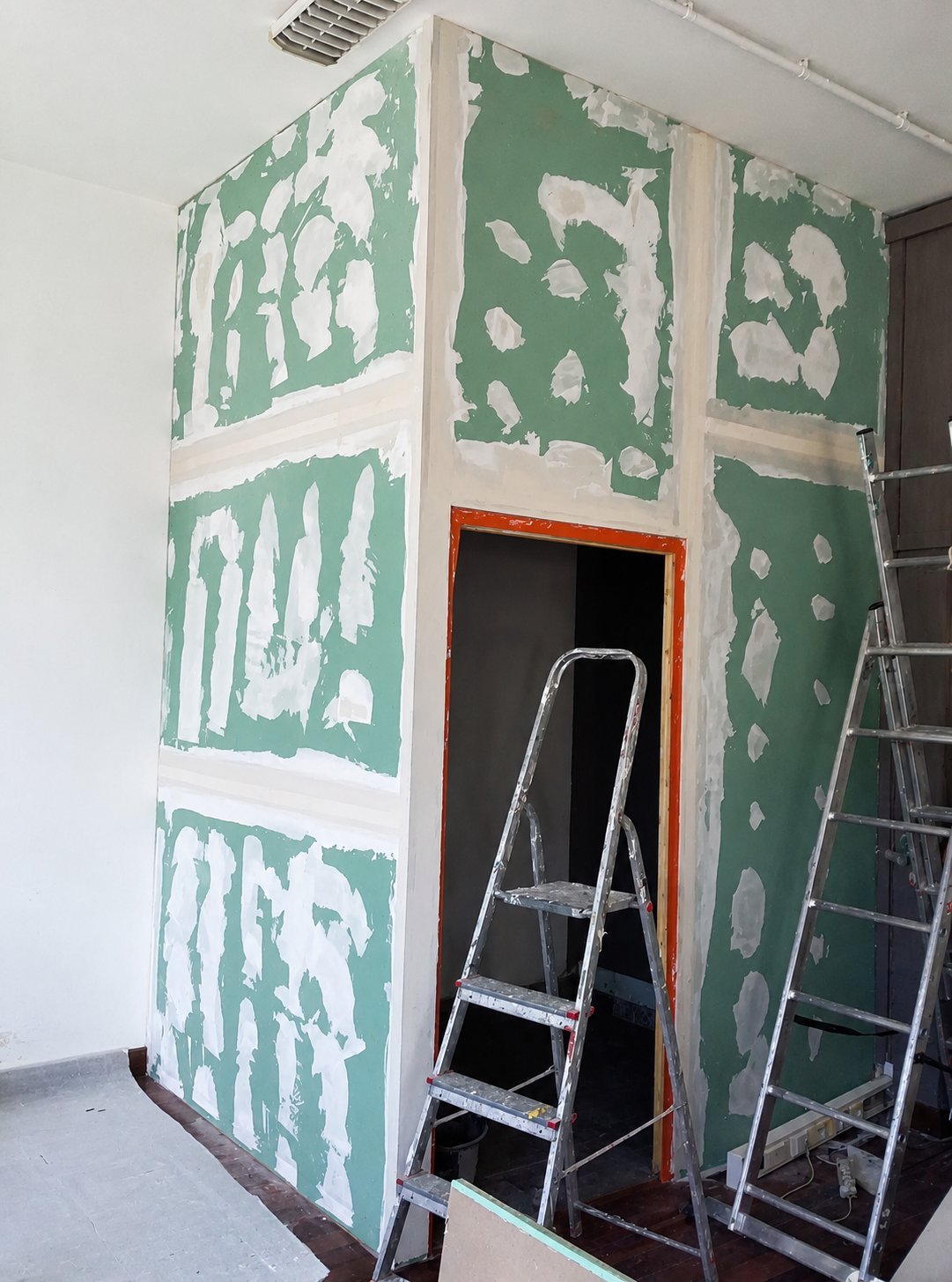

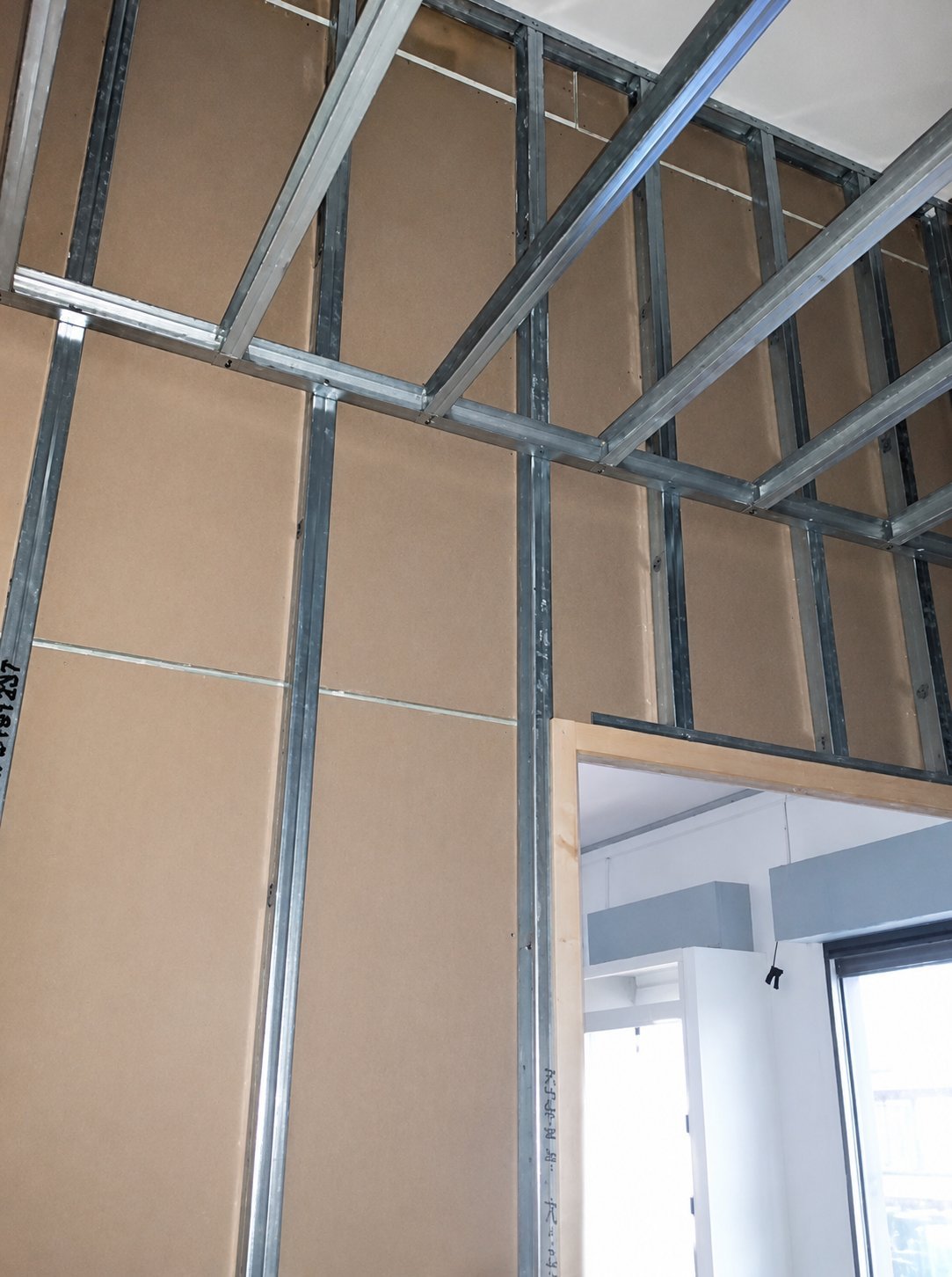

- Herstellung neuer Trockenbauwände
- Vorbereitung der Installationsbereiche
- Kernbohrung für den Anschluss an den vorhandenen Abwasserkanal
- Untergrundvorbereitung
- Abdichtung und Entkopplung des Bodens
- Verlegung von Wand- und Bodenfliesen
- Verfugung und dauerelastische Anschlussfugen

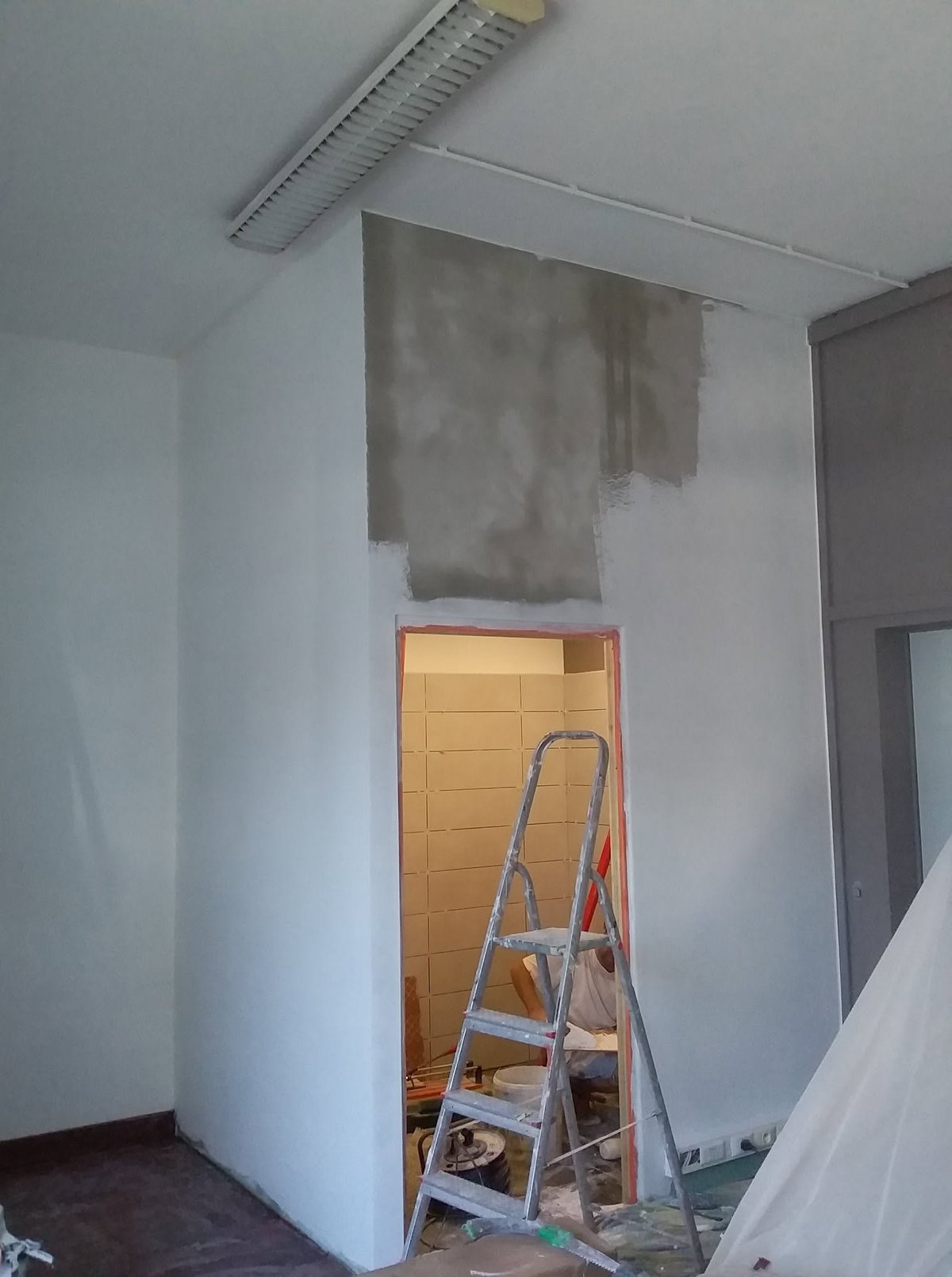

- Malerarbeiten
- Montage des WC und des Waschtisches
- Montage von Haltegriffen
- Montage des Spiegels und der erforderlichen Accessoires
- Anschluss der Sanitärobjekte an die vorhandenen Wasser- und Abwasserleitungen
- Endmontage und Fertigstellung

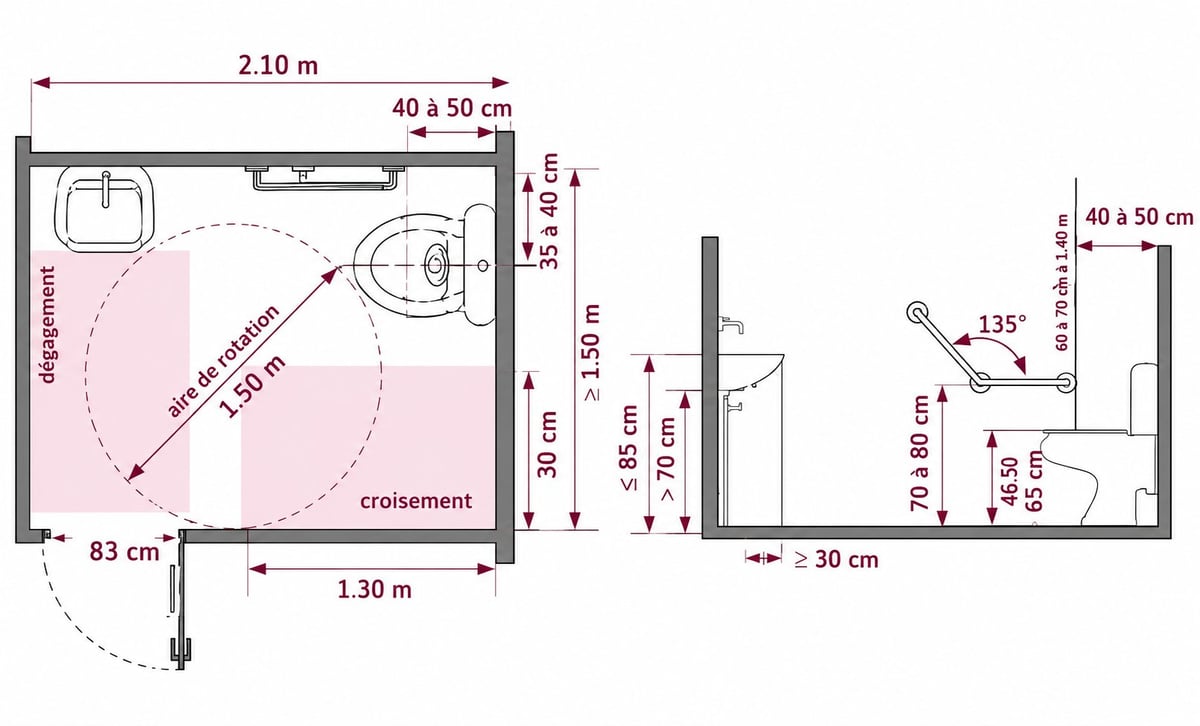

Barrierefreie und technische Ausführung
- Rollstuhlgerechte Bewegungsflächen
- Angepasste Türbreite
- Barrieregerecht angeordnete Halte- und Stützgriffe
- Angepasste WC-Höhe
- Angepasste Waschtischhöhe
- Barrieregerecht angeordneter Spiegel
- Entkoppelter und abgedichteter Bodenaufbau
- Neu hergestellter Anschluss an den bestehenden Abwasserkanal des Nachbarraums
Technische Herausforderung
Die zentrale technische Herausforderung bestand darin, den neuen Abwasseranschluss der WC-Anlage an den vorhandenen Kanal des angrenzenden Raumes herzustellen. Hierfür wurde eine gezielte Kernbohrung ausgeführt und die neue Leitungsführung in den bestehenden Gebäudebestand integriert.

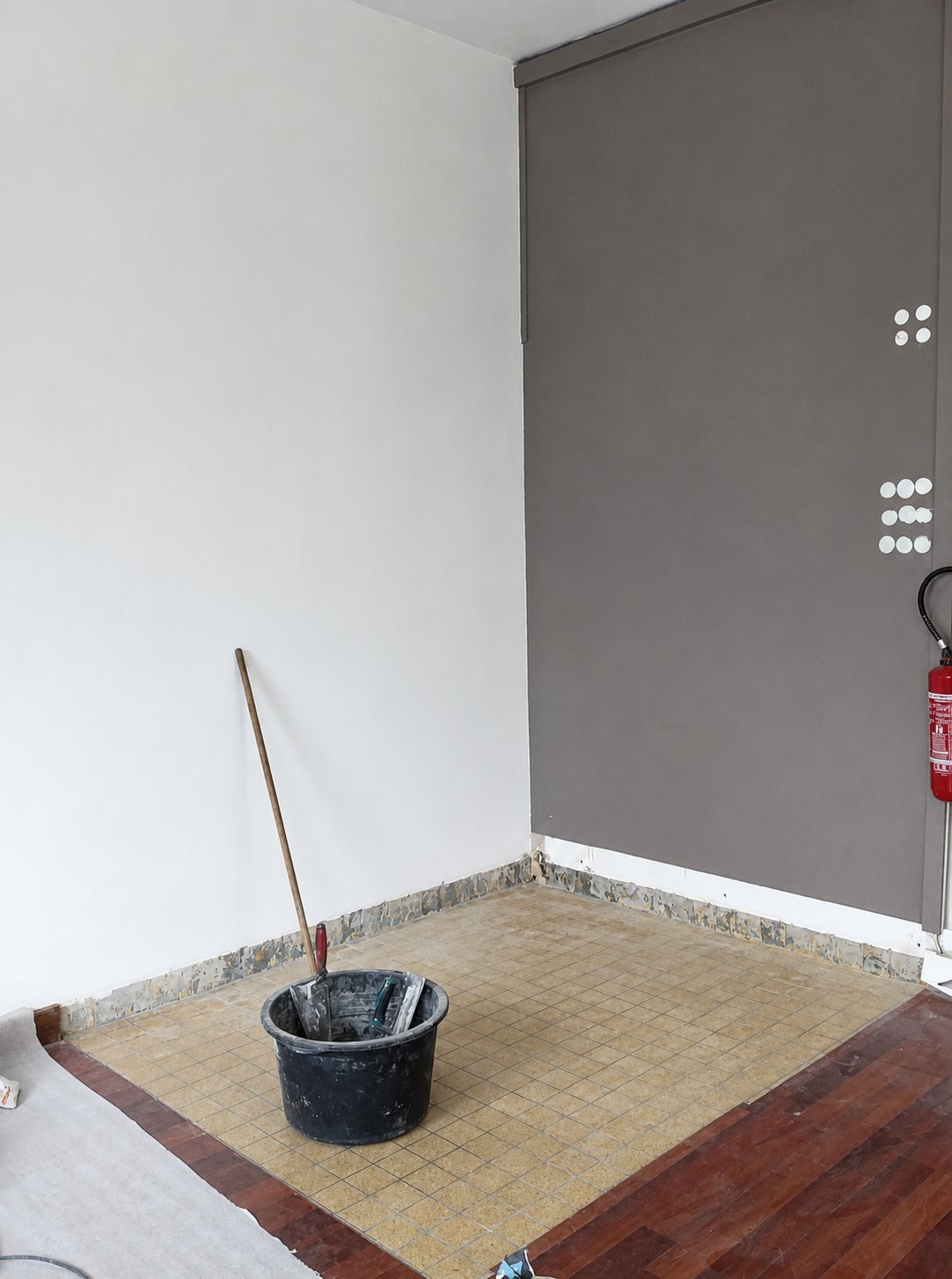

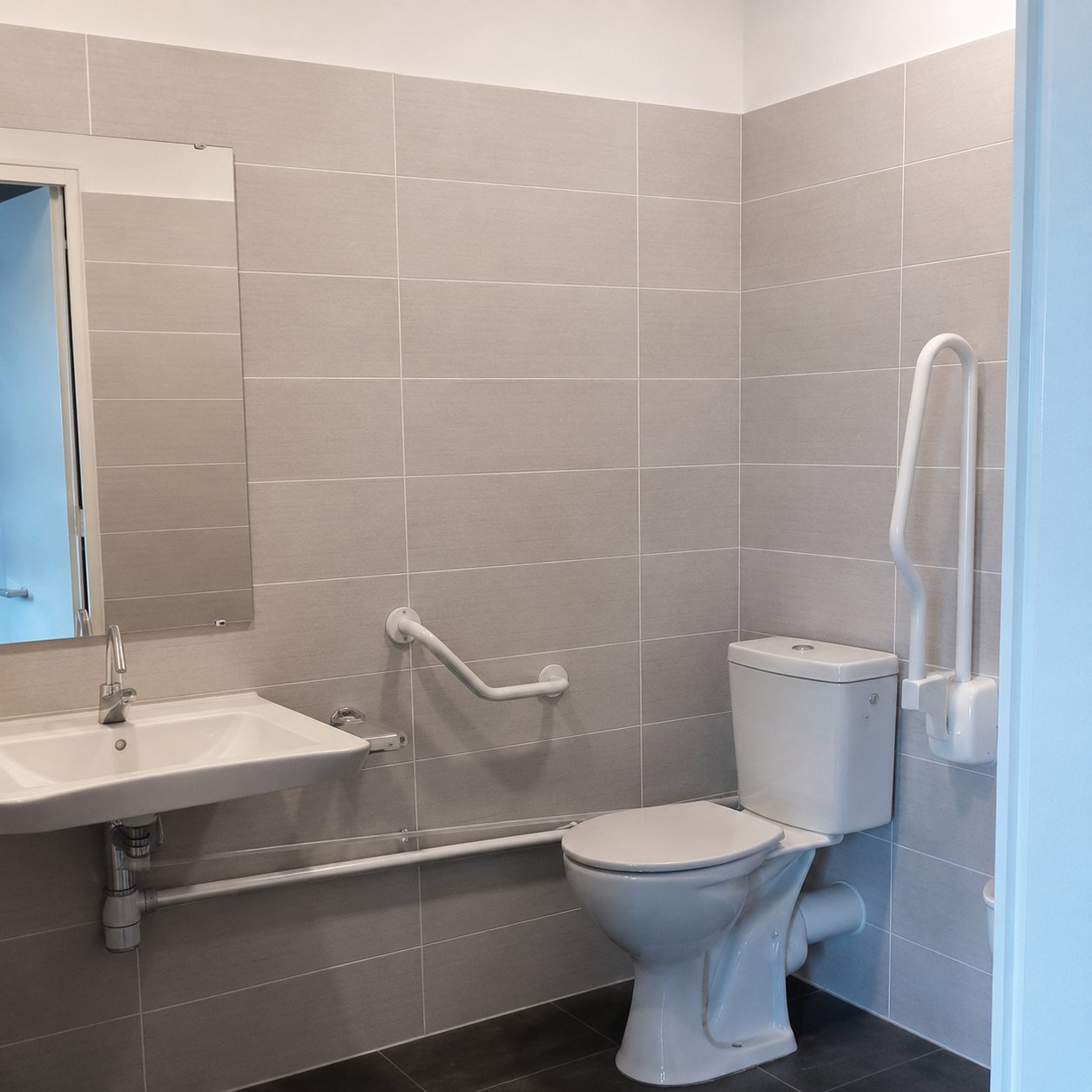

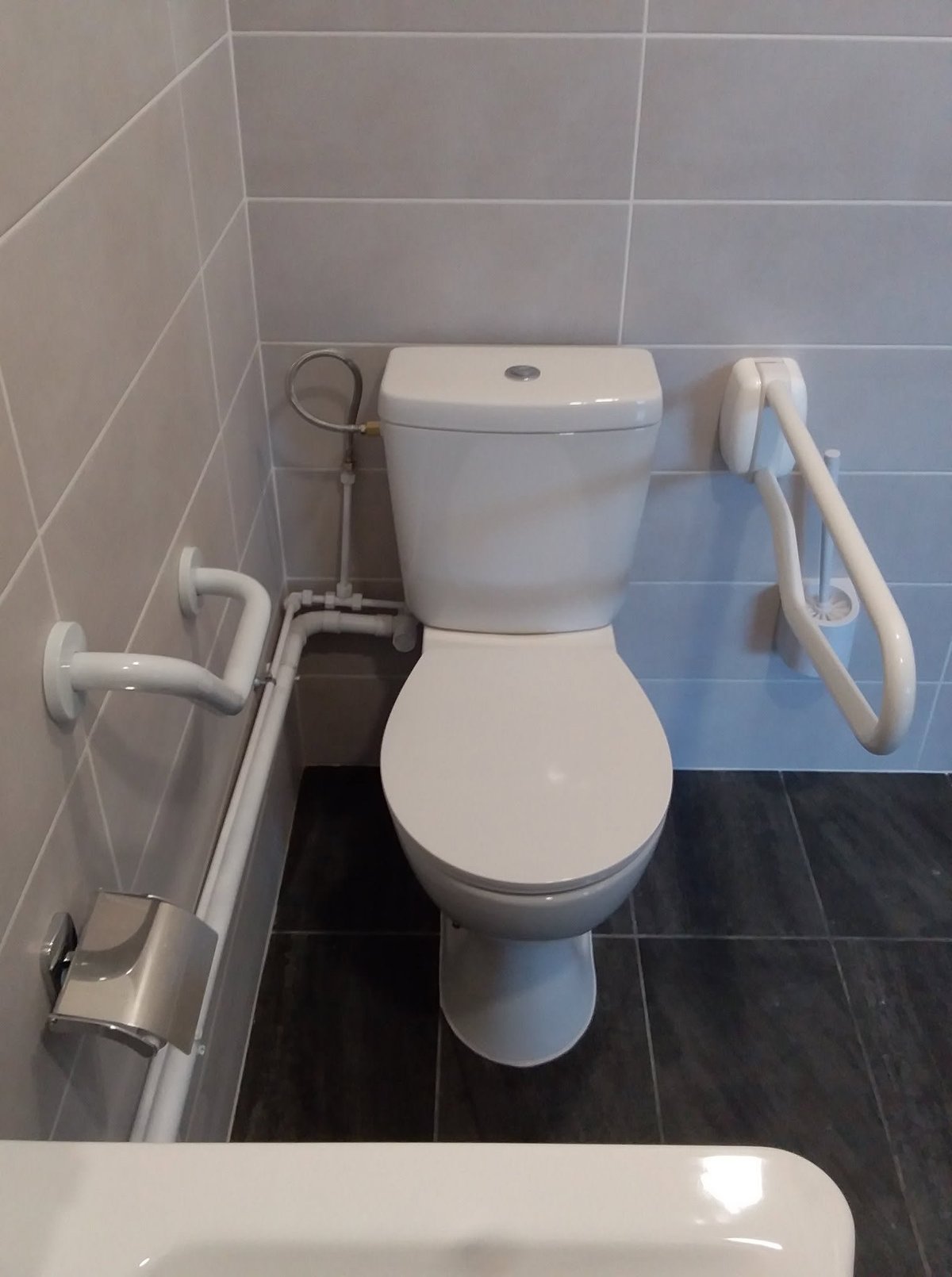

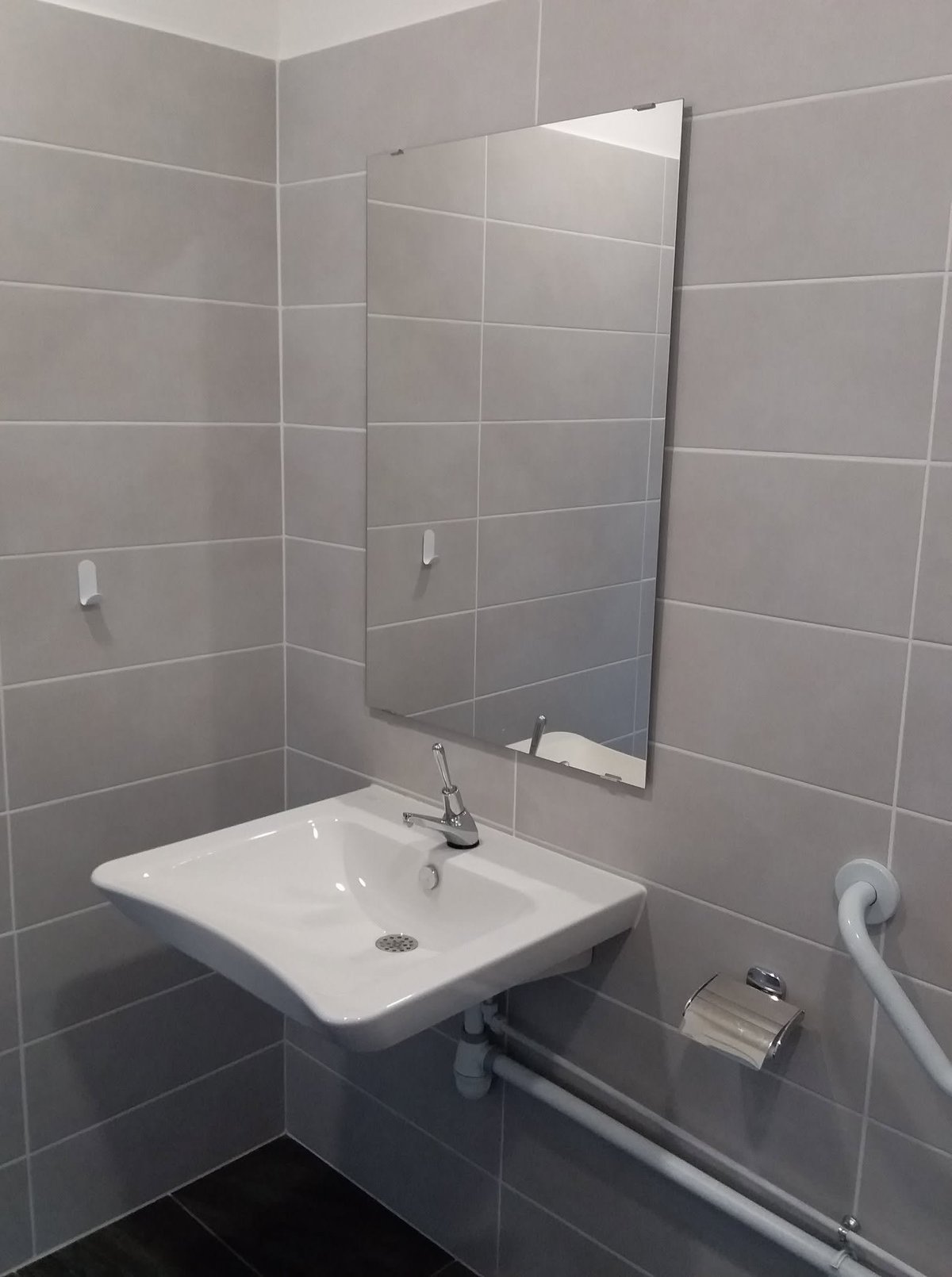

Projektdokumentation






Projektfazit
Diese Referenz dokumentiert die vollständige Herstellung einer barrierefreien WC-Anlage im gewerblichen Bestand. Innerhalb von nur fünf Tagen wurden Rückbau, Trockenbau, Abdichtung, Fliesenarbeiten, Sanitärmontage, Malerarbeiten und Endmontage vollständig ausgeführt. Die Referenz zeigt insbesondere die sichere Umsetzung funktionaler Barrierefreiheit, die Koordination mehrerer Gewerke und die effiziente Organisation eines technisch anspruchsvollen Bauablaufs.
Fachliche Erkenntnis
Dieses Projekt hat mir erneut gezeigt, wie stark ein klar strukturierter Arbeitsablauf die Ausführungszeit verkürzt, ohne Abstriche bei Qualität und technischer Sicherheit zu machen.
